Dienstag, 31. Mai 2016

Abschluss Lüftung und Heizung, warten auf den Estrich.

In der letzten Woche hat der Energieversorger wie geplant die Leitungen für Gas, Wasser und Strom verlegt und angeschlossen. Internet kommt dann später, hier warten ich leider schon seit rund 6 Wochen auf das Angebot von Unitymedia. Auch nach mehrfachen nachfragen immer wieder die Antwort, dass Sie derzeit zu viele Anfragen haben und ich in der Bearbeitung bin.

Die Löcher vor dem Haus müssen jetzt noch vom Tiefbauer verschlossen werden, was am Mittwoch oder Donnerstag geschehen soll.
Dann kann ab Freitag das Gerüst wieder aufgebaut werden und in der kommenden Woche würden dann auch schon die Verputzer anrücken.

Im Haus haben die Heizungs- und Sanitärbauer die Leitungen für die Heizung, Wasser und das Lüftungssystem verlegt und angeschlossen. Die Heizung ist eingebaut sowie das Lüftungssystem. Alles muss nur noch final angeschaltet werden.

Der Estrich soll ab Mittwoch oder Donnerstag gegossen werden, dann heißt es drei Tage warten und dann lüften, lüften, lüften.

Am Freitag waren wir dann beim Malereinkauf in Wiesbaden. Dort hat man eine enorme Auswahl an Farben, Grundierungen, Kleinmaterial, Bodenbelegen, Gardinen und Tapeten.
Allein die Auswahl der Tapeten wird hier zu einem echten Akt. Wir haben uns auf die Hersteller Rasch und AS Creation beschränkt, ansonsten hätte das noch viel länger gedauert. Alleine für die beiden Hersteller waren das locker über 50 Musterkataloge.
Am Ende haben wir dann aber doch noch unser Desgin für das Schlafzimmer und Wohn-/Esszimmer gefunden. Zusätzlich dann die Grundierungen für die Wände sowie Farben und Putz für die restlichen Zimmer.

Hier zwei Beispielbilder:




Am Samstag war dann unser Sanitärfachmann vor Ort und hat die Duschkabine sowie die Badewanne abgetrennt, da dieser Bereich für den Estrich ausgespart werden muss.
Am Sonntag haben wir uns mit dem Fliesenleger getroffen und seine Arbeiten besprochen.

Und noch ein paar aktuelle Fotos vom Haus:













Dienstag, 24. Mai 2016

Aktueller Status und Bilder

Das wichtigste zuerst - "Nie mehr zweite Liga"!!!

Gestern ist mal wieder so einiges am Haus passiert. Die Arbeiten der Versorger sind gestartet, eine Spedition hat das Material für das Lüftungssystem angeliefert (ein Haufen Zeugs), die Heizungs- und Sanitärarbeiter von Fingerhaus haben Ihre Arbeiten begonnen, ich habe einen Termin mit unseren Sanitärfachmann zur Estrich Abtrennung für Mittwoch aus gemacht und einen Termin mit dem Fliesenleger für Sonntag.
Zusätzlich wurde der große Bauabfallcontainer abgeholt und ich musste über unseren Elektriker eine Kabelverlängerung vom Baustromverteiler zum Haus, für ein Provisorium zur Heizungsinbetriebnahme, in Auftrag geben.
Die Versorger-Tiefbauarbeiten sind dann hoffentlich heute Abend durch, so dass morgen dann die Syna die Anschlüsse schalten kann.
Wenn das alles klappt, wird nächste Woche das Gerüst wieder aufgebaut und die Verputzer rücken an. Ebenso kommt nächste Woche dann der Estrich.
Hier ein paar aktuelle Bilder:















Montag, 23. Mai 2016

Versorger Arbeiten

Heute geht es weiter am Bau mit den Arbeiten an den Versorgungsleitungen.
Am Samstag wurde extra das Baugerüst auf Hauseingangsseite abmontiert, damit die Syna in dieser Woche die Arbeiten für den Gas, Strom und Wasseranschluss herstellen kann.

Heute morgen habe ich dann einen Anruf einer Spedition erhalten, dass Sie Material anliefern möchten und eine Abnahme benötigen. Es hat sich dann herausgestellt, dass dies das Material für unser Lüftungssystem ist.
Die SAG (Tiefbau für die Syna) ist bereits dabei, die Strasse zu öffnen und die Anschlüsse herzustellen.

Gestern hat sich dann auch unser Nachbar wieder gemeldet. Bei Ihnen geht es in der KW23 mit den Arbeiten an der Stützmauer los. Dabei wird sich dann auch jemand bei uns melden der überwacht, dass es an unserem Haus keine Schäden gibt.
Für die Arbeiten am Nachbargrundstück muss dann auch das Gerüst auf der Seite entfernt werden. Ich werde daher mal wieder bei Fingerhaus anrufen, dass die Verputzer so bald wie möglich starten.

Freitag, 20. Mai 2016

Update zum Hausbau

Endlich finde ich mal wieder etwas Zeit für ein Update.
Die letzten Tage ist recht viel passiert und wir hatten so einiges zu klären und zu organisieren.
Nachdem der Bautrupp echt super schnell und sauber gearbeitet hat (hier nochmal ein expliziter Dank an Fingerhaus), hatten wir am zweiten Bautag gegen 13:00 ein gedecktes Dach. Der Bautrupp hat dann erstmal Schluss gemacht, da das Pfingstwochenende vor der Tür stand.
Den ganzen Vormittag über hatten wir super Wetter, pünktlich gegen 13:00 kamen dann dicke Wolken auf und gegen 14:00 war ein ordentliches Gewitter da. Uff super Glück gehabt.

Da wie gesagt erstmal Pfingsten war hatte ich bis Dienstag die Zeit unsere Ethernet Verkabelung ein zu ziehen. Dank tatkräftiger Unterstützung eines Freundes ging dies auch mehr oder weniger gut von der Hand (nur die Cat7 Kabel sind echt übelst starr und verdrehen sich immer beim Ausrollen und Verlegen).

Der Bautrupp war dann ab Dienstag wieder vor Ort und hat sich um die Fertigstellung der Außendämmung, sowie die Elektroinstallation und die Fertige Beplankung der Wände gekümmert.
Aktuell sind alle Kabel drin und die Wände geschlossen.

Ich hatte am Dienstag dann einen Termin mit der Syna sowie der SAG (Erdarbeiten für die Syna) vor Ort. Eigentlich hatte ich die Arbeiten für die Versorger bereits vor einigen Wochen beauftragt und auch für diese Woche zugesagt bekommen. Merkwürdig dass nun niemand den Installationstermin mehr kannte.
Wir konnten uns zumindest drauf einigen, dass die Arbeiten ab der kommenden Woche starten können.

Parallel haben wir uns in dieser Woche dann noch um die folgenden Themen gekümmert:

  • Aussuchen und Bestellung des Laminats
  • Bestellung der Innentüren
  • Informieren und aussuchen der Tapeten, Farben, Grundierungen
  • Klärung der Wärmedämmberechnung bzgl. nachträglicher Einbau der Dachfenster
  • Beauftragung Dachdecker, Bestellung Fenster und Terminvereinbarung für Ortsbegehung (findet heute Abend statt)
  • Aussuchen und Bestellung der Badarmaturen
  • Klärung der Installation der SAT Anlage (findet in der kommenden Woche statt)
  • Terminvereinbarung mit dem Küchenunternehmen zur Messung vor Ort
  • und natürlich sind einige Rechnung ins Haus geflattert, die alle beglichen werden wollten ;-)

Hier ein paar Bilder der letzten Tage.











Heute soll dann noch das Gerüst auf der rechten Seite (Hauseingang) entfernt werden, damit die SAG die Anschlüsse für Gas, Wasser und Strom legen kann.
In der kommenden Woche geht es dann auch weiter mit dem Einbau der Heizung und des Lüftungssystem durch Fingerhaus. Ebenso werden die Sanitärfachmänner vor Ort sein und die Anschüsse fertig montieren.
In der KW22 soll dann der Estrich gegossen werden und muss danach 4-6 Wochen trocknen, bis wir mit dem Fliesen sowie Laminat verlegen starten können. Nach drei Tagen ist der Estrich begehbar und dann startet auch die große Lüftungsaktion.

Donnerstag, 12. Mai 2016

Hauslieferung Tag 1 :-)

Heute war es endlich so weit, der lang ersehnte Tag der Hauslieferung.
Die letzte Nacht sehr unruhig geschlafen klingelte um 05:00 Uhr morgens der Wecker. Der Bautrupp wollte um 05:30 starten und um 06:00 sollte das erste Bauteil am Kran hängen, das wollte ich natürlich nicht verpassen.
So stand ich um 06:15 mit zwei Thermoskannen Kaffee und Kaltgetränken an der Baustelle.
Der Kran stand schon aufgebaut vor Ort und auch der erste LKW von Fingerhaus war schon da.
Allerdings liess der Bautrupp noch etwas auf sich warten und war dann gegen 06:45 startklar.

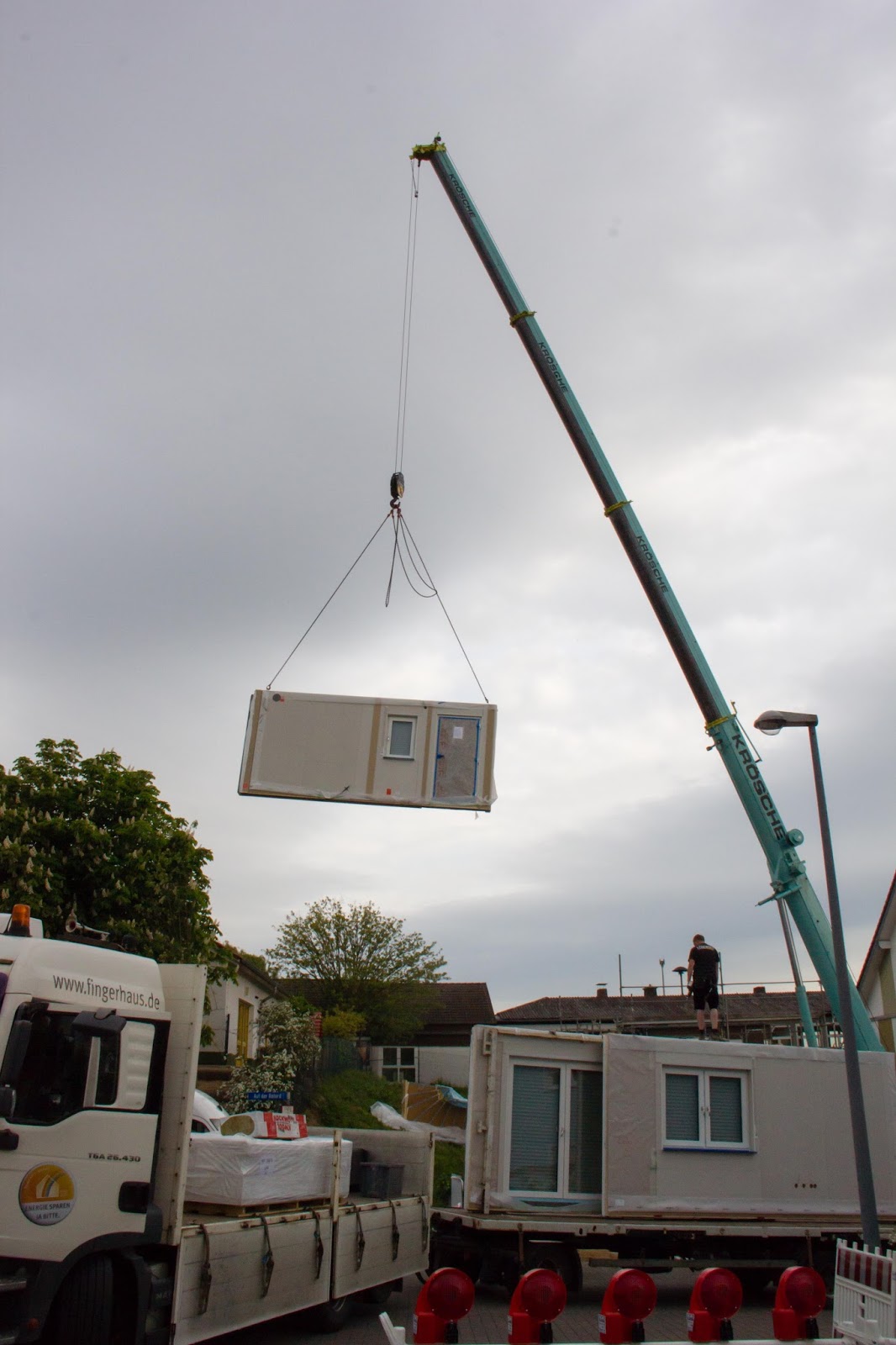

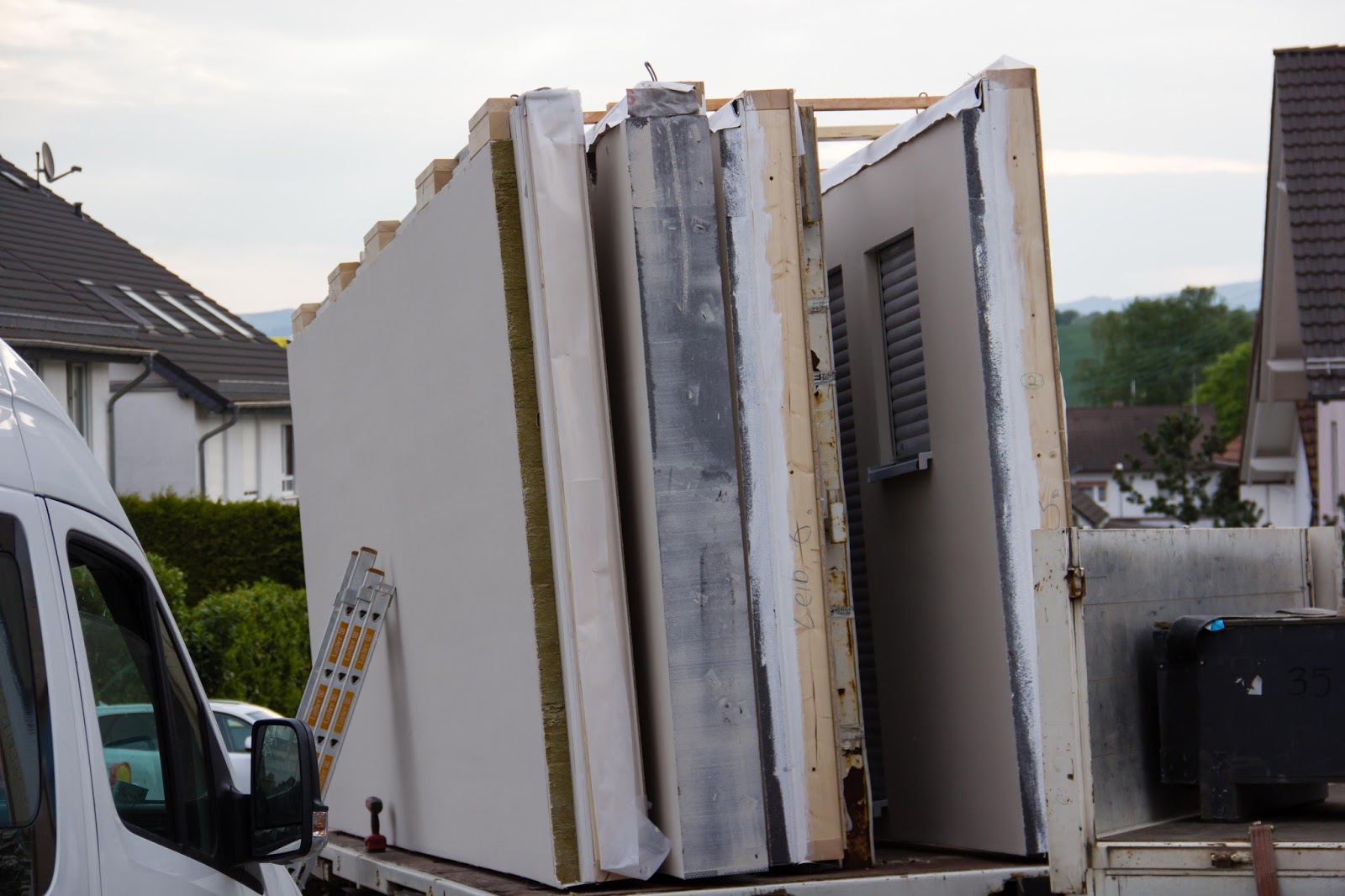

Dann ging es auch gleich los und nach ca. 45min standen schon die Aussenwände vom EG.
Danach kamen die Innenwände und die Zwischendecke vom EG.
Es ist schon ein riesiges Gefühl, wenn man die ersten Bauteile von seinem neuen Haus am Haken durch die Luft fliegen sieht.
Etwas kniffelig war dann (zumindest nach meinem Empfinden) das einsetzen der Treppe. Die musste pro Stockwerk komplett zusammengebaut durch die Decke eingefädelt werden.
Kurz vor Mittag durfte ich dann auch zum ersten mal ins EG. Schon ein colles Gefühl, wenn man das erste mal im Wohnzimmer steht und alles ansehen kann, was man vorher nur auf Zeichnungen durchgeplant hat.

Das wir die Attraktion der Strasse, aller Nachbarn und vor allem der Kinder im benachbarten Kindergarten waren muss ich sicherlich nicht erwähnen. Ich habe an diesem ersten Tag schon recht viele neue Nachbarn kennengelernt.

Zum Mittag haben wir dem Bautrupp dann eine Kleinigkeit zum Essen gebracht und uns selber dann auch kurzzeitig zurück gezogen.
Nach kurzer Verschnaufpause gings dann aber direkt zurück, wir wollten ja nichts verpassen.
Am Nachmittag bin ich dann noch mit dem Elektriker die Installationen im EG und 1. OG durchgegangen.
Der Bautrupp hat an diesem Tag noch bis knapp 20:00 durchgezogen, da sie unbedingt die Decke drauf haben wollten, um somit auch das Haus dicht zu haben.

Am Ende von Tag eins habe ich dann auch unseren Haustürschlüssel erhalten, damit wir in den nächsten Tagen in Haus können, um die Ethernet Verkabelung zu machen.

Der Bautrupp wird morgen noch das Dach decken und dann bis Dienstag in Pause gehen (wegen Pfingsten).

Mit dem Wetter haben wir echt riesig Glück gehabt. Bis auf kurze Nieseltropfen blieb es trocken und ab Nachmittag kam dann sogar die Sonne raus.

Und hier nun ein paar Bilder von heute:
